“Wir sind auf der Zielgeraden”: L 190 zwischen Frastanz und Nenzing kurz vor Abschluss

Heimat / 29.04.2025 • 14:22 Uhr
"Wir sind auf der Zielgeraden": L 190 zwischen Frastanz und Nenzing kurz vor Abschluss
VN/Steurer, Hartmann

Ein Ausblick, wie es rund um das Firmengelände von “Kessler bewegts” weitergeht.

Darum geht’s:

  • Endphase der L190-Verlegung, neue Straßenführung öffnet bald.
  • Erweiterung schafft drei Hektar großes Firmengelände, inklusive neuer Halle.
  • Schienennetz-Anbindung und ökologische Ausgleichsmaßnahmen geplant.

Nenzing Die Verlegung der Landesstraße L190 im Bereich des Betriebs „Kessler bewegts“ geht in die Endphase. Im Mai wird die neue Straßenführung vollständig für den Verkehr freigegeben, wie das Landesstraßenbauamt bestätigt. In Kürze laufen die letzten Arbeiten am Feinbelag und an der Anbindung der Mottnerstraße. Voraussichtlich soll bereits nächste Woche ein Teilstück für den Verkehr geöffnet werden, ehe noch abschließende Maßnahmen erfolgen.

Aufgrund Ihrer Datenschutzeinstellungen wird an dieser Stelle kein Inhalt von Iframely angezeigt.

„Wir sind auf der Zielgeraden. Im Juni werden sämtliche Arbeiten abgeschlossen werden“, erklärt Christian Kessler, Geschäftsführer von „Kessler bewegts“. Dort, wo aktuell provisorisch gefahren wird, wird bis im Juni der endgültige Deckbelag aufgetragen. Anschließend erfolgen die neuen Straßenmarkierungen.

"Wir sind auf der Zielgeraden": L 190 zwischen Frastanz und Nenzing kurz vor Abschluss

„Für die Fertigstellung müssen wir die Straße noch einmal kurzzeitig halbseitig sperren, die Verkehrsregelung erfolgt dabei über Ampeln“, erläutert Marco Maier vom Landesstraßenbauamt. Nach Abschluss dieser Arbeiten steht die neue Strecke vollständig zur Verfügung.

Kessler bewegts, L190 Landesstraße, Galinawald, Galinastraße

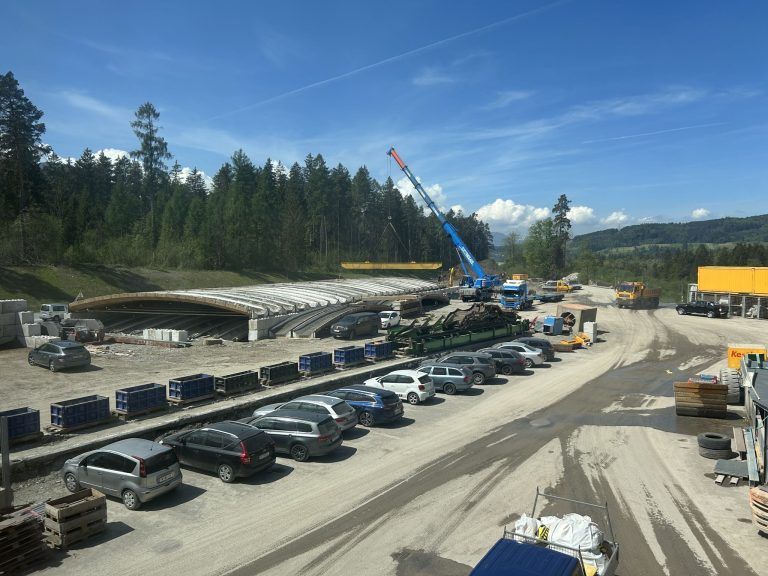

Geschäftsführer Christian Kessler informiert über den weiteren Verlauf auf dem Betriebsgelände. VN/HARTMANN
Kessler bewegts, L190 Landesstraße, Galinawald, Galinastraße
Sebastian Eberle ist Bauleiter und Jürgen Scheidbach ist Polier bei der ausführenden Firma “Nägele Hoch- und Tiefbau. VN/HARTMANN

Mit der Verlegung der L190 auf einer Länge von rund 500 Metern schafft das Unternehmen Platz für seine 1,7 Hektar große Betriebserweiterung und erhält damit ein Firmengelände von etwa drei Hektar. Rund ein Jahr Bauzeit und ein Investitionsvolumen von etwa 1,8 Millionen Euro waren dafür erforderlich. „Wir sind sowohl im Zeit- als auch im Kostenrahmen geblieben“, betont Kessler.

Kessler bewegts, L190 Landesstraße, Galinawald, Galinastraße

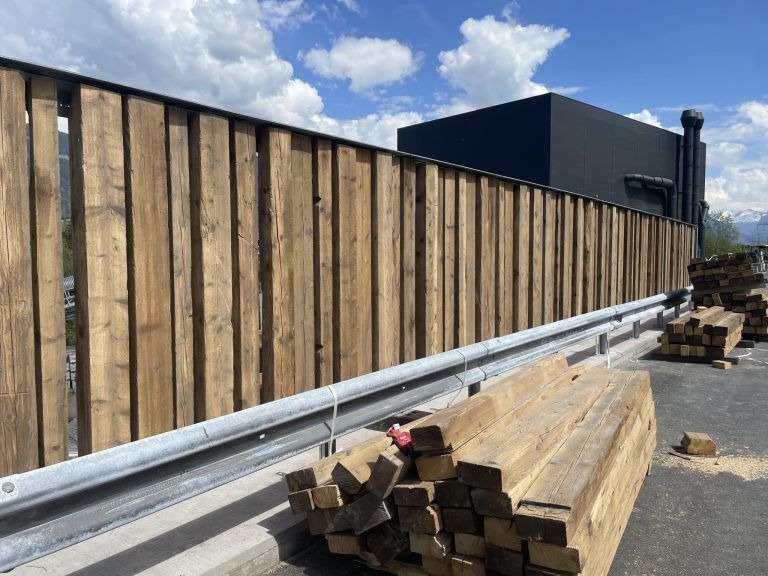

Für den 500 Meter langen Sichtschutz wurden Balken aus Abbrucharbeiten aus ganz Vorarlberg verwendet. VN/HARTMANN

Für eine bessere Abgrenzung zwischen Straße und Betriebsareal wurde entlang des neuen Straßenverlaufs ein rund 500 Meter langer Schutzzaun errichtet. Dabei setzte das Unternehmen auf eine besondere Bauweise: Verwendet wurden massive Abbruchbalken aus Projekten aus ganz Vorarlberg. „Das Material wurde nachhaltig wiederverwertet. Der Zaun dient nicht nur als Sichtschutz, sondern auch zur Absicherung unseres Betriebsgeländes gegenüber der Straße“, erklärt Kessler.

Kessler bewegts, L190 Landesstraße, Galinawald, Galinastraße

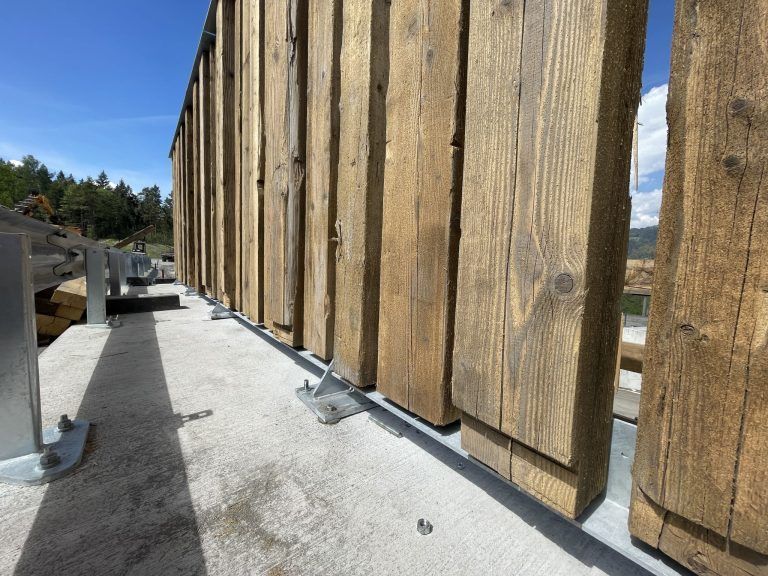

Mit verschiedenen Breiten und Dicken ergeben die wiederverwerteten Holzbalken einen Sichtschutz, der sonst nirgend zu finden ist. VN/HARTMANN

Parallel zur Straßenverlegung schreiten auch die Vorbereitungen für weitere Projekte voran. So plant das Unternehmen die Errichtung einer neuen Betriebshalle auf dem erweiterten Areal. Hierfür werden Dachträger aus Abbrucharbeiten der Firma Bertsch in Nüziders wiederverwertet, die aktuell auf dem Firmengelände von Kessler zwischengelagert werden. „Wir reichen die Halle noch heuer ein, der Baustart ist im Herbst vorgesehen“, kündigt Kessler an. Die geplante Bauzeit beträgt etwa ein Jahr. Die Abbruchstücke aus Nüziders werden den zweiten Stock der 145 Meter langen und 60 Meter breiten Halle bilden. “Wir werden alles – von den Dachträgern, Stehern über die Krananlagen bis hin zu den Schließanlagen der Firma Bertsch wiederverwerten”, freut sich Kessler über die Möglichkeit, Recycling auch in dieser Art durchführen zu können.

Kessler bewegts, L190 Landesstraße, Galinawald, Galinastraße
Die Konstruktion der Bertsch Halle in Nüziders, die aktuell Abgebrochen wird, wird auf dem Gelände zwischengelagert und später zur neuen Halle wieder aufgebaut. VN/HARTMANN

Langfristig verfolgt das Unternehmen zudem die Anbindung an das Schienennetz: 2026 sollen die Bauarbeiten für die innerbetriebliche Gleisanlage starten, im Frühjahr 2027 wird der Einbau der Weichen erwartet. Im März 2027 werden dafür auch Sperren notwendig sein. „Diese werden hauptsächlich nachts stattfinden, damit der öffentliche Personennahverkehr möglichst nicht beeinträchtigt wird“, erklärt Kessler. Bereits im Sommer 2027 soll der erste Zug das neue Gleis befahren.

"Wir sind auf der Zielgeraden": L 190 zwischen Frastanz und Nenzing kurz vor Abschluss
Der aktuelle Straßenverlauf durch den Galinawald wird nicht mehr lange bestehen bleiben.VN/Steurer

Die Verlegung der Landesstraße sowie die Betriebserweiterung waren von Beginn an von intensiven Diskussionen begleitet, insbesondere wegen der notwendigen Rodungen von Auwaldflächen. Um die Eingriffe in die Natur teilweise auszugleichen, werden nach Abschluss der Straßenbauarbeiten auch Aufforstungen durchgeführt. „Die Agrargemeinschaft ist aktuell schon dabei, einen Teil der Flächen wieder aufzuforsten“, erläutert Kessler. Sobald die Arbeiten an der L 190 sowie an der Mottnerstraße abgeschlossen sind, wird ein Teil der aktuellen Umfahrungsstraße aufgeschüttet und mit Wald aufgeforstet. Diese ökologischen Ausgleichsmaßnahmen waren Teil der Genehmigungsauflagen.

Aufgrund Ihrer Datenschutzeinstellungen wird an dieser Stelle kein Inhalt von Iframely angezeigt.

"Wir sind auf der Zielgeraden": L 190 zwischen Frastanz und Nenzing kurz vor Abschluss
Im Juni werden die Bauarbeiten abgeschlossen sein. VN/Steurer
"Wir sind auf der Zielgeraden": L 190 zwischen Frastanz und Nenzing kurz vor Abschluss
"Wir sind auf der Zielgeraden": L 190 zwischen Frastanz und Nenzing kurz vor Abschluss
Kessler bewegts, L190 Landesstraße, Galinawald, Galinastraße
Im Juni wird das linksabbiegen dem Betriebsverkehr von “Kessler bewegts” vorbehalten sein. VN/HARTMANN
Kessler bewegts, L190 Landesstraße, Galinawald, Galinastraße
Rechts die zukünftige Betriebszufahrt von “Kessler bewegts” … VN/HARTMANN
Kessler bewegts, L190 Landesstraße, Galinawald, Galinastraße
… der Streckenabschnitt links wird aufgeschüttet und aufgeforstet. VN/HARTMANN
Kessler bewegts, L190 Landesstraße, Galinawald, Galinastraße
Hier wird ab Juni niemand mehr durchfahren. VN/HARTMANN
Kessler bewegts, L190 Landesstraße, Galinawald, Galinastraße
Ein Abbiegen in die Mottnerstraße und damit in den Galinawald wird weiterhin möglich sein. VN/HARTMANN
